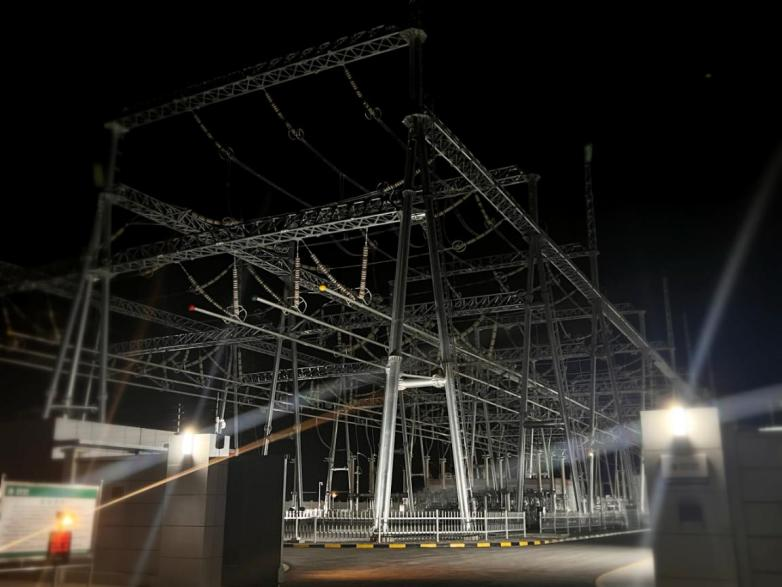

  11月2日,随着最后一个110千伏间隔的合闸成功,进入24小时试运行状态,国网吴忠供电公司330千伏丁塘变电站顺利投运,标志着吴忠公司首次试点采用“项目制”开展属地化新建330千伏丁塘变电站技术监督项目顺利完成。

  330千伏丁塘输变电工程,是宁夏“十四五”能源发展规划重点项目,全站总面积1334.08平方米。工程投运建成后,对满足同心地区及周边地区负荷发展及新能源接入需要,优化同心地区电网网架结构,推动周边地区经济和社会的快速发展具有重要意义。

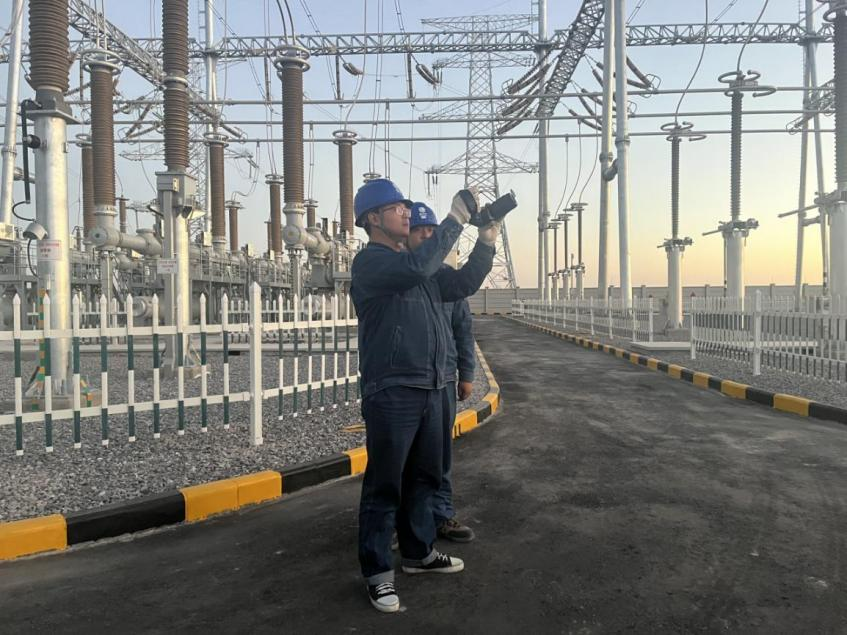

  该工程试点技术监督“项目制”管理工作自2022年7月启动,国网吴忠供电公司提前介入,设置组织机构,编制专项技术监督工程实施方案、应急预案和调试、验收进度计划方案,重点开展主变压器、组合电器等主设备技术规范审查、制造工艺质量检查、隐蔽工程及出厂试验见证,做好厂内安装、出厂绝缘试验等关键环节监督,从源头提升设备质量。在安装调试环节对照验收大纲细则逐条开展“找茬式”标准化验收,完成隐患、缺陷分类管控和销号处理,落实技术监督问题整改硬要求,全方位做好投运前设备检查验收工作。

  为确保该变电站的顺利投运,国网吴忠供电公司建立监督专业组,建立“每日一汇总一反馈”制度,利用设备未带电的时机,严格标准、反措和全过程技术监督实施细则落地执行,其中累计发现一次设备检修类缺陷379条,包含危急缺陷3条,严重缺陷41条,一般缺陷335条,推进工程建设和验收消缺工作同步实施。
