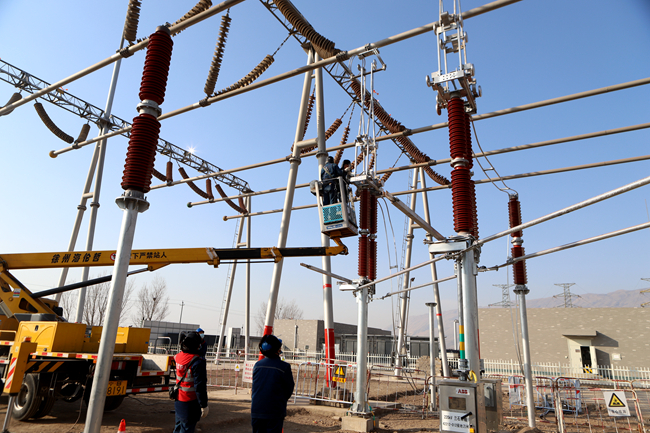

12月18日,在石嘴山220千伏兰山变电站,国网石嘴山供电公司工作人员为包银高铁南牵引站建设新扩建间隔调试安装“剪刀式”隔离开关。两回220千伏输电线路分别自220千伏兰山变、220千伏城关变,从东西两侧向着包银高铁南牵引站逐步延伸,围绕包银高铁的电网建设全面开始。
户外工作人员穿着厚实的棉服在石嘴山220千伏城关变电站西侧1公里处电力施工现场浇筑塔基,避免该线路区域内土壤环境对线路铁塔基础造成腐蚀,影响线路运行安全。在塔基浇筑完毕后,工作人员围着塔基用混凝土盖起“房子”,在混凝土凝固过程中,工作人员还要每隔2小时检查确保表面水平匀实,直到10小时后初步凝固成型。
为确保包银高铁配套电力工程供电可靠,国网石嘴山供电公司自接到用电申请以来,从该项目可研规划之初便高标准设计、高可靠性保障,分别从220千伏城关变、220千伏兰山变各自引出2回220千伏线路保障包银高铁石嘴山南牵引站可靠用电。针对施工地带戈壁荒滩盐碱土质,首次开展防腐蚀裹体混凝土灌注桩施工;针对冬季施工灌注混凝土不宜凝固,不仅换用自发热、抗腐蚀的C50水泥,还在塔基浇筑完毕后加盖暖房,以此保障施工质量。包银高铁配套电力工程预计于2023年9月底完工。
今年以来,国网石嘴山供电公司持续优化电力营商环境,彰显服务担当,深入推进“两个发展”,全面做好“两个服务”。在保障电网运行安全的同时,助力包银高铁高效建设,高效布署推进实施线路迁改。密切跟踪重点项目落地进展,开设供电服务专班,实施“双周例会+跟踪督办”协调机制和“客户经理+项目经理”双经理服务机制,为客户提供“链条式”服务,实现辖区重点项目工程早送电、早用电、早投产、早见效共创共赢。
